Алматы: ТЭЦ-2 на угле и газе — как справиться с зимним смogом?
Корреспондент сумел попасть на станцию ТЭЦ-2 в Алматы, чтобы изучить её работу, используемый уголь, а также узнать о выбросах и планах по переводу на газ.
ТЭЦ-2 расположена в нижней части города, ниже микрорайона Алгабас. Доступ на станцию ограничен, меры безопасности включают турникеты и полицейское сопровождение.
Фото: ©️ / Никита Данилин
Строительство ТЭЦ-2 началось в 1974 году. Станция была задумана как экспериментальная, с углубленным фундаментом для повышения сейсмоустойчивости. В 1980-1983 годах были запущены три паровых котла и три турбины, а в 1985-1989 годах добавлены ещё четыре котла и три турбины. В 2016 году введён в эксплуатацию восьмой котлоагрегат.
Местные жители требуют перевода ТЭЦ на газ, так как считают её одной из причин загрязнения воздуха, особенно в зимний период.
Процесс работы ТЭЦ-2
На территории ТЭЦ-2 работают почти 700 человек в четыре смены. Площадь станции с золоотвалами составляет около 637 футбольных полей.

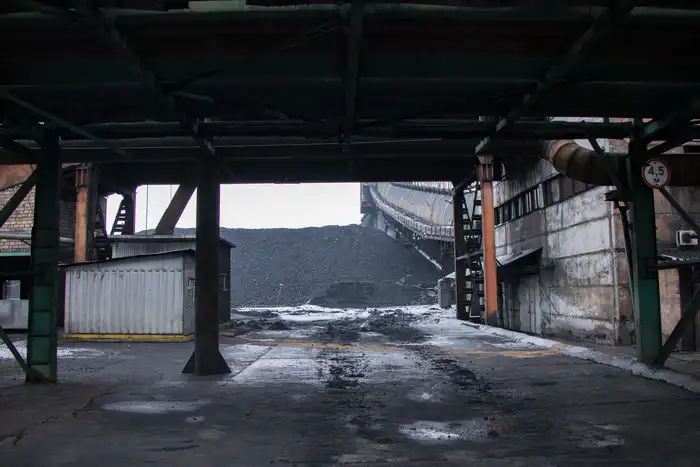

Уголь поступает из Экибастуза, зимой ежедневно принимается 120-130 вагонов, что составляет около 10 тысяч тонн угля в день. Угольный склад рассчитан на 350 тысяч кубометров.
Фото: ©️ / Никита Данилин
"Откуда приходит уголь? Из Экибастуза. Зимой ежедневно приходит 120–130 вагонов. Получается, что в день принимается 10 тысяч тонн угля. Это в отопительный сезон. При этом на ТЭЦ должен быть месячный запас" — Беглан Разқұл, заместитель начальника производственно-технического отдела.
Уголь поступает в опрокидыватели, которые переворачивают вагоны и высыпают уголь для дальнейшей переработки. На ТЭЦ-2 работают два вагоноопрокидыватели, прозванные Алёша и Борис.

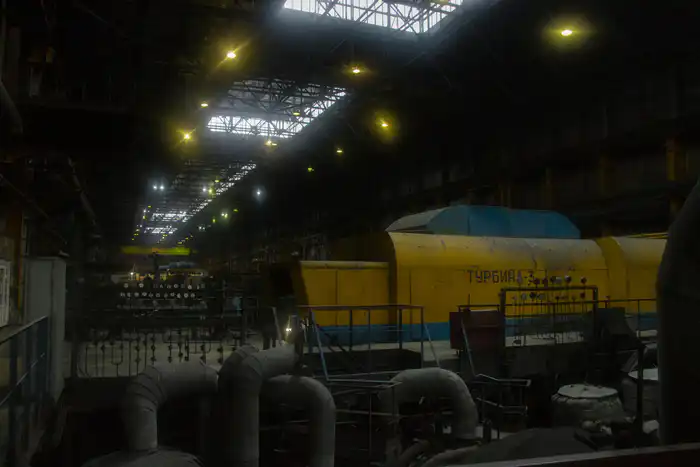

Котлы и турбины на станции работают без перерыва. В главном блоке расположены восемь котлов и шесть турбин, которые вырабатывают электроэнергию.
Фото: ©️ / Никита Данилин

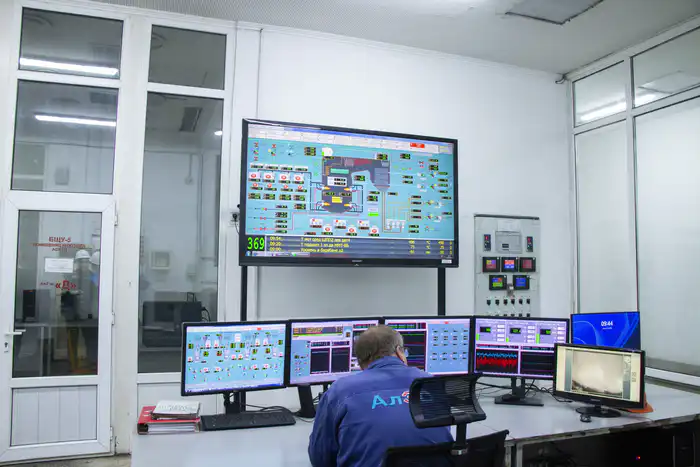

Система управления включает множество рычагов и датчиков, а также современные компьютеры для контроля работы котлов и турбин.
Фото: ©️ / Никита Данилин
Выбросы и экология

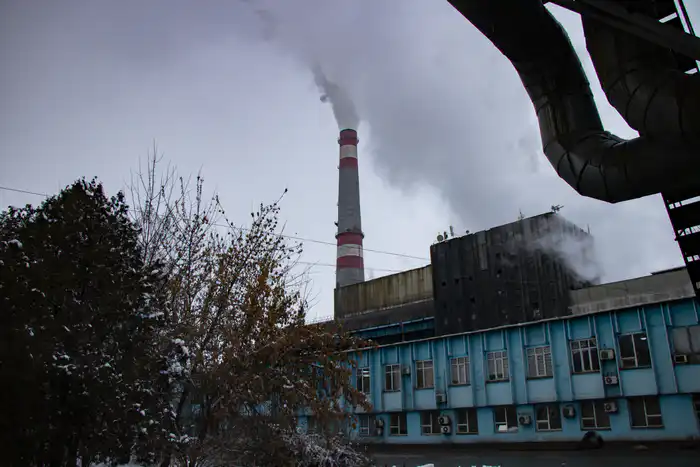

На станции установлены специальные фильтры, которые задерживают 99,3% пыли и 13% серы. Однако выбросы всё равно оказывают влияние на качество воздуха в Алматы.
На официальном сайте "АлЭС" указано, что выбросы вредных веществ до модернизации составляли 37,1 тысячи тонн, после — снизятся до 2,7 тысячи тонн в год.

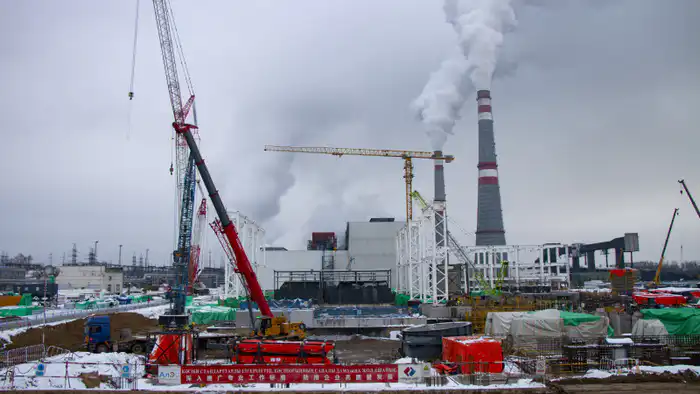

Планируется строительство новой газовой ТЭЦ, так как модернизация существующей ТЭЦ-2 под газовые котлы невозможна из-за её глубины и риска взрыва газа.
Строительство новой газовой ТЭЦ
На месте новой газовой ТЭЦ уже забито порядка 13 тысяч свай. Газовое хозяйство практически готово, котлы для подогрева воды установлены.
На новой станции будут три газовые турбины от Siemens и одна паровая от китайской компании Dongfang.
"Две газовые турбины уже стоят. Третья турбина придёт в январе" — Ербол Утешев, начальник производственного управления.
Строительство новой ТЭЦ оценивается в 330 миллиардов тенге, финансирование осуществляется через кредиты от международных банков.
- Договор займа с ЕБРР на 130 миллиардов тенге.
- Кредитная линия в БРК на 117 миллиардов тенге.
- Кредитное соглашение с АБР на 98 миллиардов тенге.
Подрядчиком строительства является китайский консорциум, включающий три компании: Dongfang Electric International Corporation, Powerchina Sepco1 Electric Power Construction Co., Ltd и Powerchina Hebei Electric Power Engineering Co., Ltd.
